In 5 stappen van zee naar land

In 5 stappen van zee naar land: zo leggen we de kabels aan voor Net op zee Zeeland

Uitvoeringsperiode: zomers 2027 (IJVA) en 2028 (NW1)

Door water in het zand te pompen, maken we het zand als het ware vloeibaar
Stap 1: Door de Noordzee

Uitvoeringsperiode: 2027-2028 (IJmuiden Ver Alpha) en 2028-2029 (Nederwiek 1)
Kabellengte: 145 km (IJVA), 195 km (NW1)
Afstand: 200 meter uit elkaar
Diepte: minimaal 1,5 m onder de vaste zeebodem

Het eerste deel van de route is het langste stuk en loopt helemaal van de windparken op de Noordzee naar de Zeeuwse kust. We leggen de kabelverbindingen parallel aan elkaar op een minimale diepte van 1,5 meter onder de vaste zeebodem.

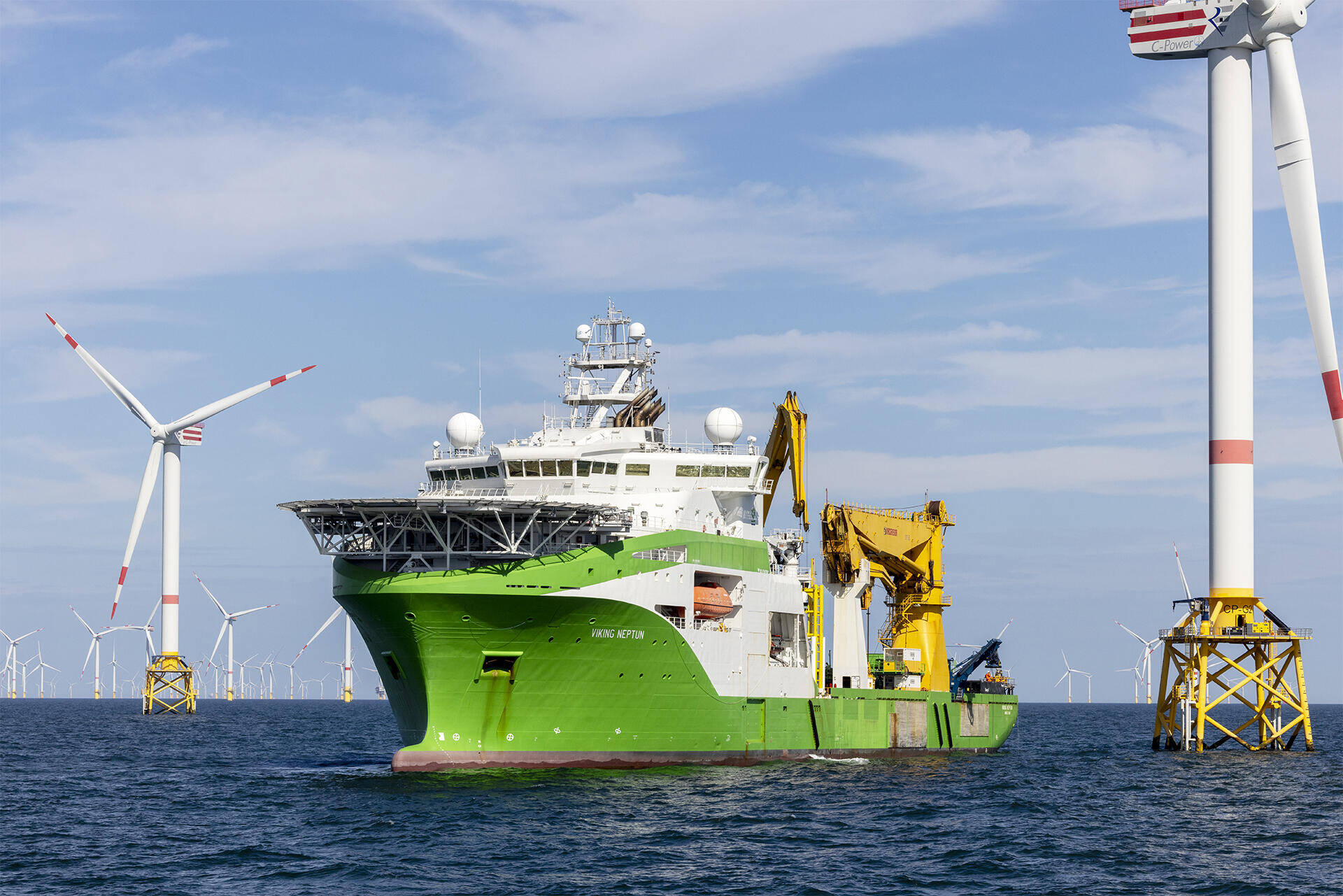

Dat doen we met behulp van enorme kabelschepen en een soort onderwaterrobot. Die loopt zelfstandig over het zeebed en begraaft de kabels in de bodem door middel van ‘fluïdisatie’. Door water in het zand te pompen maken we het zand als het ware vloeibaar en zakt de kabel zo naar beneden.

Stap 2: Naar de kust

We leggen de kabels zo diep dat ze de komende veertig jaar niet boven komen

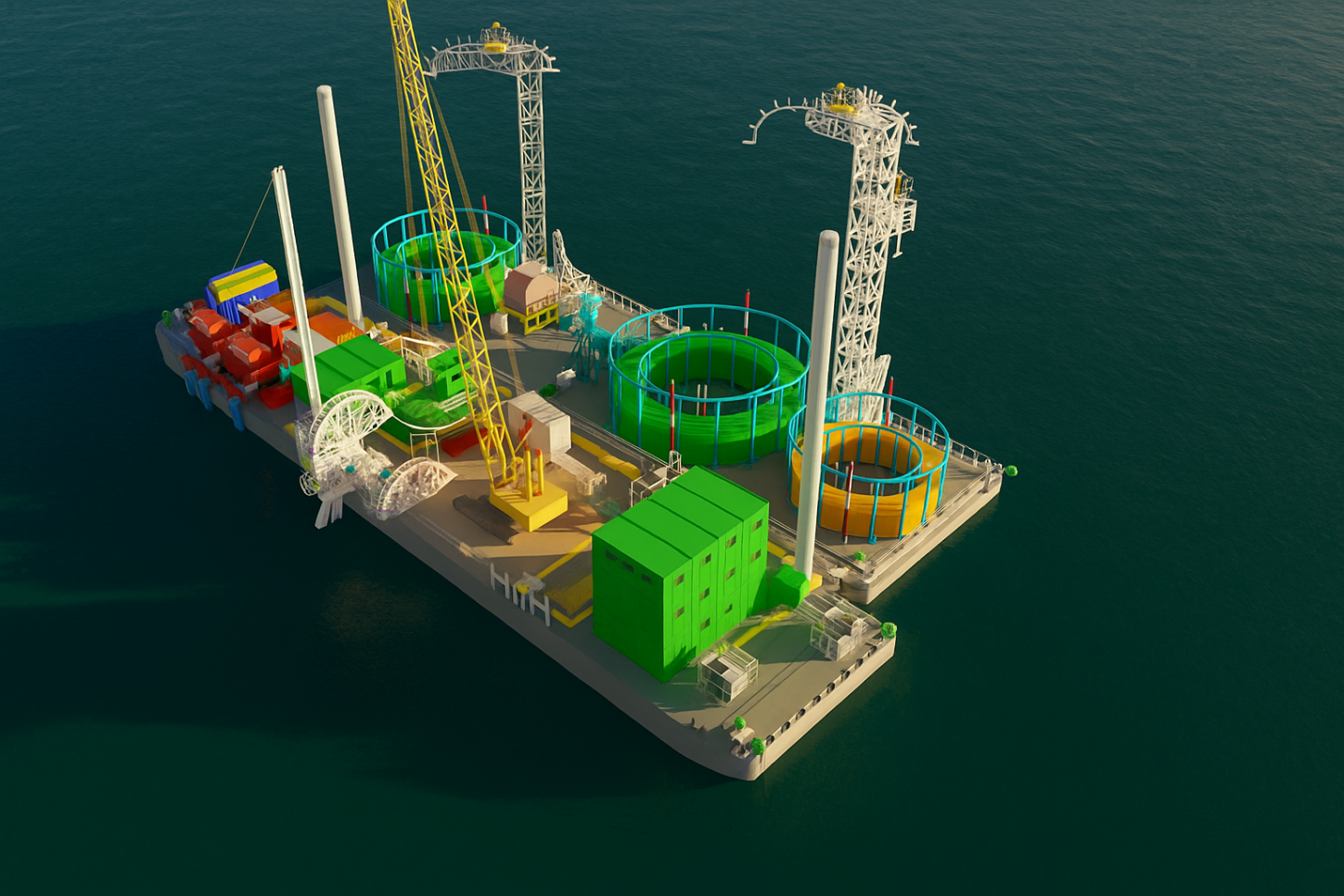

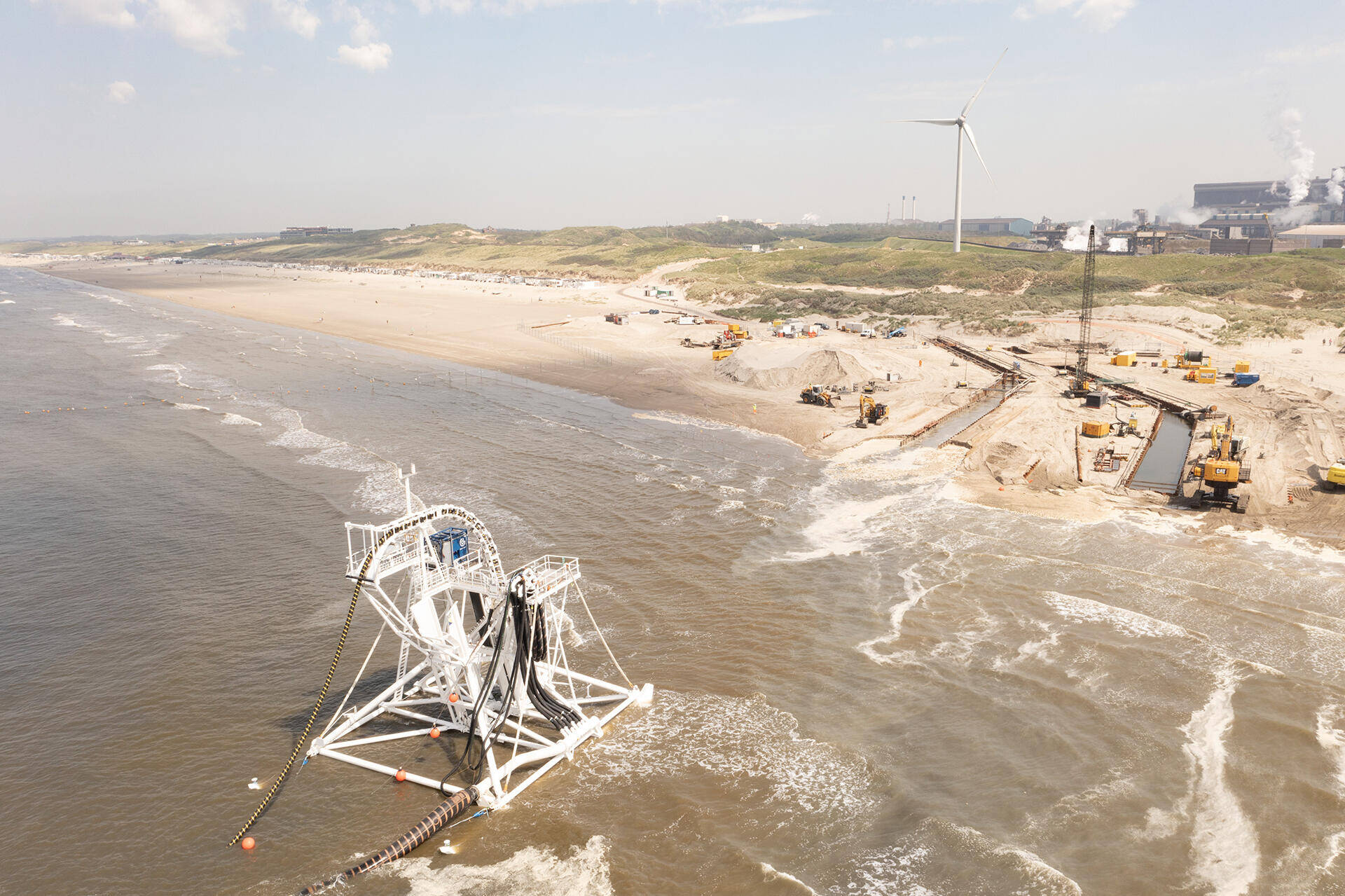

Naarmate we dichter bij de kust komen, wordt het water ondieper en kunnen we onze grote schepen niet meer gebruiken. Daarom schakelen we op zo’n 26 kilometer voor de kust over op een drijvend werkplatform met een ‘vertical injector’. Deze injector zit vast aan het ponton en is te vergelijken met een zwaard dat de kabel als het ware in de bodem injecteert. Dat gebeurt opnieuw met behulp van fluïdisatie.

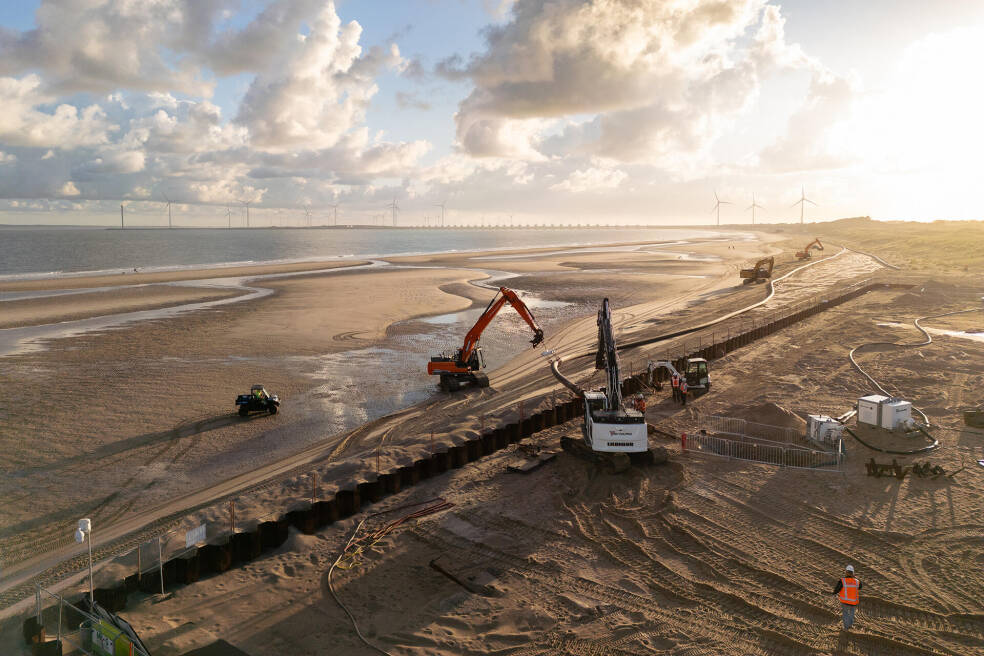

Voor de laatste meters van de Noordzee richting het Banjaardstrand bouwen we een damwandenconstructie. We plaatsen twee stalen wanden en graven het zand daartussen weg om de kabels op de zodanige diepte te leggen, dat deze de komende veertig jaar niet meer boven kunnen komen. Daarna leggen we het strand weer netjes dicht, zodat niemand er meer iets van ziet.

In 5 stappen van zee naar land

We ontgraven een stuk, leggen de kabel neer en graven de sleuf direct weer dicht: dat noemen we ‘ritsen’.
We gebruiken een speciaal ponton, die in delen door de Zandkreeksluis komt
De buizen liggen wel 30 meter onder de dam, zodat ze de waterkerende functie niet in de weg zitten
Stap 3: Onder de Veerse Gatdam

Uitvoeringsperiode: zomers 2025, 2027 en 2028
Kabellengte: 370 meter lang
Diameter boorgat: 58,5 cm
Diepte: 28 meter diep

Vanaf het Banjaardstrand trekken we de kabels onder de Veerse Gatdam door richting het Veerse Meer. Daarvoor legden we in de zomer van 2025 alvast 7 mantelbuizen onder de dam. Dat deden we door middel van horizontaal gestuurde boringen. De mantelbuizen zijn bijna 400 meter lang en liggen op een diepte van maximaal 28 meter. Op deze manier zitten we de waterkerende functie van de dam niet in de weg. Zodra de kabels door de Noordzee hier aankomen, kunnen we deze door de buizen trekken en koppelen aan de kabels richting het Veerse Meer.

Stap 4: In het Veerse Meer

Uitvoeringsperiode: oktober 2026 – maart 2027
Kabellengte: 12 km
Afstand tussen kabels: 50 meter
Diepte: minimaal 1,5 meter diep

In het Veerse Meer leggen de kabels een route van 12 kilometer af tot net onder haven De Piet bij Arnemuiden. De twee verbindingen komen 50 meter uit elkaar te liggen op een diepte van minimaal 1,5 meter onder de bodem van het meer. Voor de aanleg gebruiken we een speciaal ponton, die in delen door de Zandkreeksluis komt. Eenmaal op het Veerse Meer worden deze aan elkaar gekoppeld tot één geheel.

We verplaatsen het ponton door middel van ankers van noord naar zuid en maken ook hier gebruik van een ‘vertical injector’ en fluïdisatie, omdat dit de minste vertroebeling oplevert. De aanleg begint in oktober 2026. Maar in het najaar van 2025 zijn we al bezig met de voorbereidingen. Zo bouwden we de aanlandingspunten voor het werkplatform en haalden we obstakels van de bodem.

Stap 5: Over land

Uitvoeringsperiode: 2026 - 2027
Kabellengte: 12 km (IJVA) en 9 km (NW1)
Diepte ontgravingen: 1,20 en 1,80 meter
Diepte gestuurde boringen: 20 - 30 meter

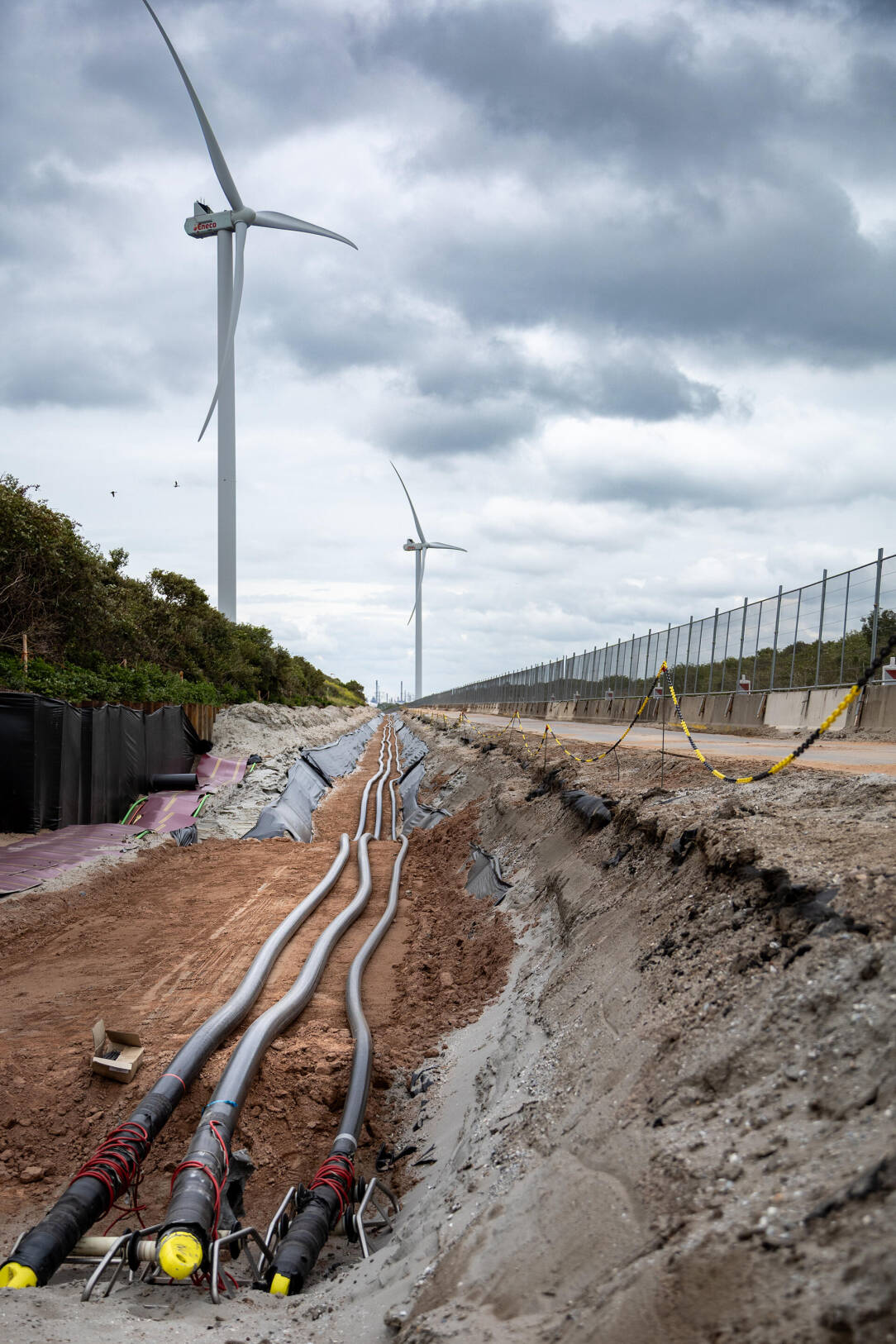

Vanuit het Veerse Meer vertrekt de kabel richting de nieuwe converterstations in het Sloegebied in gemeente Borsele. Op de meeste stukken maken we gebruik van open ontgravingen. Daarbij kiezen we ervoor om te ‘ritsen’. Dit betekent dat we steeds een stuk gleuf ontgraven, de kabel neerleggen en de sleuf diezelfde dag weer dichtgraven, om onder meer de kans op verzilting van de grond zoveel mogelijk te voorkomen.

Op andere stukken kiezen we voor gestuurde boringen, omdat we daar bijvoorbeeld percelen, sporen en wegen kruisen. We beginnen in 2026 met de boringen en werken vervolgens voor de grondwerken zoveel mogelijk in een treintje van boven naar beneden. Voorafgaand aan de bouw, voeren we enkele onderzoeken uit naar bodemziekten en niet-gesprongen explosieven. Zodat we veilig aan het werk kunnen.

In 5 stappen van zee naar land: zo leggen we de kabels aan voor Net op zee Zeeland

Reportage

Door water in het zand te pompen, maken we het zand als het ware vloeibaar

In 5 stappen van zee naar land

We gebruiken een speciaal ponton, die in delen door de Zandkreeksluis komt
We ontgraven een stuk, leggen de kabel neer en graven de sleuf direct weer dicht: dat noemen we ‘ritsen’.
Stap 1: Door de Noordzee

Uitvoeringsperiode: 2027-2028 (IJmuiden Ver Alpha) en 2028-2029 (Nederwiek 1)
Kabellengte: 145 km (IJVA), 195 km (NW1)
Afstand: 200 meter uit elkaar
Diepte: minimaal 1,5 m onder de vaste zeebodem

Het eerste deel van de route is het langste stuk en loopt helemaal van de windparken op de Noordzee naar de Zeeuwse kust. We leggen de kabelverbindingen parallel aan elkaar op een minimale diepte van 1,5 meter onder de vaste zeebodem.

Dat doen we met behulp van enorme kabelschepen en een soort onderwaterrobot. Die loopt zelfstandig over het zeebed en begraaft de kabels in de bodem door middel van ‘fluïdisatie’. Door water in het zand te pompen maken we het zand als het ware vloeibaar en zakt de kabel zo naar beneden.

Stap 5: Over land

Uitvoeringsperiode: 2026 - 2027
Kabellengte: 12 km (IJVA) en 9 km (NW1)
Diepte ontgravingen: 1,20 en 1,80 meter
Diepte gestuurde boringen: 20 - 30 meter

Vanuit het Veerse Meer vertrekt de kabel richting de nieuwe converterstations in het Sloegebied in gemeente Borsele. Op de meeste stukken maken we gebruik van open ontgravingen. Daarbij kiezen we ervoor om te ‘ritsen’. Dit betekent dat we steeds een stuk gleuf ontgraven, de kabel neerleggen en de sleuf diezelfde dag weer dichtgraven, om onder meer de kans op verzilting van de grond zoveel mogelijk te voorkomen.

Op andere stukken kiezen we voor gestuurde boringen, omdat we daar bijvoorbeeld percelen, sporen en wegen kruisen. We beginnen in 2026 met de boringen en werken vervolgens voor de grondwerken zoveel mogelijk in een treintje van boven naar beneden. Voorafgaand aan de bouw, voeren we enkele onderzoeken uit naar bodemziekten en niet-gesprongen explosieven. Zodat we veilig aan het werk kunnen.

Stap 4: In het Veerse Meer

Uitvoeringsperiode: oktober 2026 – maart 2027
Kabellengte: 12 km
Afstand tussen kabels: 50 meter
Diepte: minimaal 1,5 meter diep

In het Veerse Meer leggen de kabels een route van 12 kilometer af tot net onder haven De Piet bij Arnemuiden. De twee verbindingen komen 50 meter uit elkaar te liggen op een diepte van minimaal 1,5 meter onder de bodem van het meer. Voor de aanleg gebruiken we een speciaal ponton, die in delen door de Zandkreeksluis komt. Eenmaal op het Veerse Meer worden deze aan elkaar gekoppeld tot één geheel.

We verplaatsen het ponton door middel van ankers van noord naar zuid en maken ook hier gebruik van een ‘vertical injector’ en fluïdisatie, omdat dit de minste vertroebeling oplevert. De aanleg begint in oktober 2026. Maar in het najaar van 2025 zijn we al bezig met de voorbereidingen. Zo bouwden we de aanlandingspunten voor het werkplatform en haalden we obstakels van de bodem.

De buizen liggen wel 30 meter onder de dam, zodat ze de waterkerende functie niet in de weg zitten

Stap 3: Onder de Veerse Gatdam

Uitvoeringsperiode: zomers 2025, 2027 en 2028
Kabellengte: 370 meter lang
Diameter boorgat: 58,5 cm
Diepte: 28 meter diep

Vanaf het Banjaardstrand trekken we de kabels onder de Veerse Gatdam door richting het Veerse Meer. Daarvoor legden we in de zomer van 2025 alvast 7 mantelbuizen onder de dam. Dat deden we door middel van horizontaal gestuurde boringen. De mantelbuizen zijn bijna 400 meter lang en liggen op een diepte van maximaal 28 meter. Op deze manier zitten we de waterkerende functie van de dam niet in de weg. Zodra de kabels door de Noordzee hier aankomen, kunnen we deze door de buizen trekken en koppelen aan de kabels richting het Veerse Meer.

Stap 2: Naar de kust

We leggen de kabels zo diep dat ze de komende veertig jaar niet boven komen

Naarmate we dichter bij de kust komen, wordt het water ondieper en kunnen we onze grote schepen niet meer gebruiken. Daarom schakelen we op zo’n 26 kilometer voor de kust over op een drijvend werkplatform met een ‘vertical injector’. Deze injector zit vast aan het ponton en is te vergelijken met een zwaard dat de kabel als het ware in de bodem injecteert. Dat gebeurt opnieuw met behulp van fluïdisatie.

Voor de laatste meters van de Noordzee richting het Banjaardstrand bouwen we een damwandenconstructie. We plaatsen twee stalen wanden en graven het zand daartussen weg om de kabels op de zodanige diepte te leggen, dat deze de komende veertig jaar niet meer boven kunnen komen. Daarna leggen we het strand weer netjes dicht, zodat niemand er meer iets van ziet.
