Ondernemers in Noord-Holland zijn uitgenodigd voor een webinar op 1 juli van 15:00 tot 16:00 uur. Tijdens deze onlinebijeenkomst krijgen zij meer informatie over het maatregelenpakket. Opgeven voor dit webinar kan hier.
Samen met overheden wil TenneT deze capaciteitsuitbreidingen zo snel mogelijk realiseren. Volgens de huidige planning is het provinciale elektriciteitsnet tussen 2034 en 2036 overal uitgebreid. Een goede samenwerking tussen de provincie en de netbeheerders is hierbij van groot belang. Desondanks voorzien we dat enkele projecten die in Noord-Holland voor meer netwerkcapaciteit moeten zorgen, vertraging oplopen. De gevolgen daarvan moeten binnen enkele maanden duidelijk zijn.
Wij, maar ook regionaal netbeheerder Liander, investeren de komende jaren miljarden in het Noord-Hollandse elektriciteitsnet om de capaciteit van het net te vergroten. Zo bouwen we een nieuwe 380.000 volt-verbinding ten noorden van het Noordzeekanaal en nieuwe hoogspanningsstations in Amsterdam-Zuidoost en ten westen van Amsterdam.

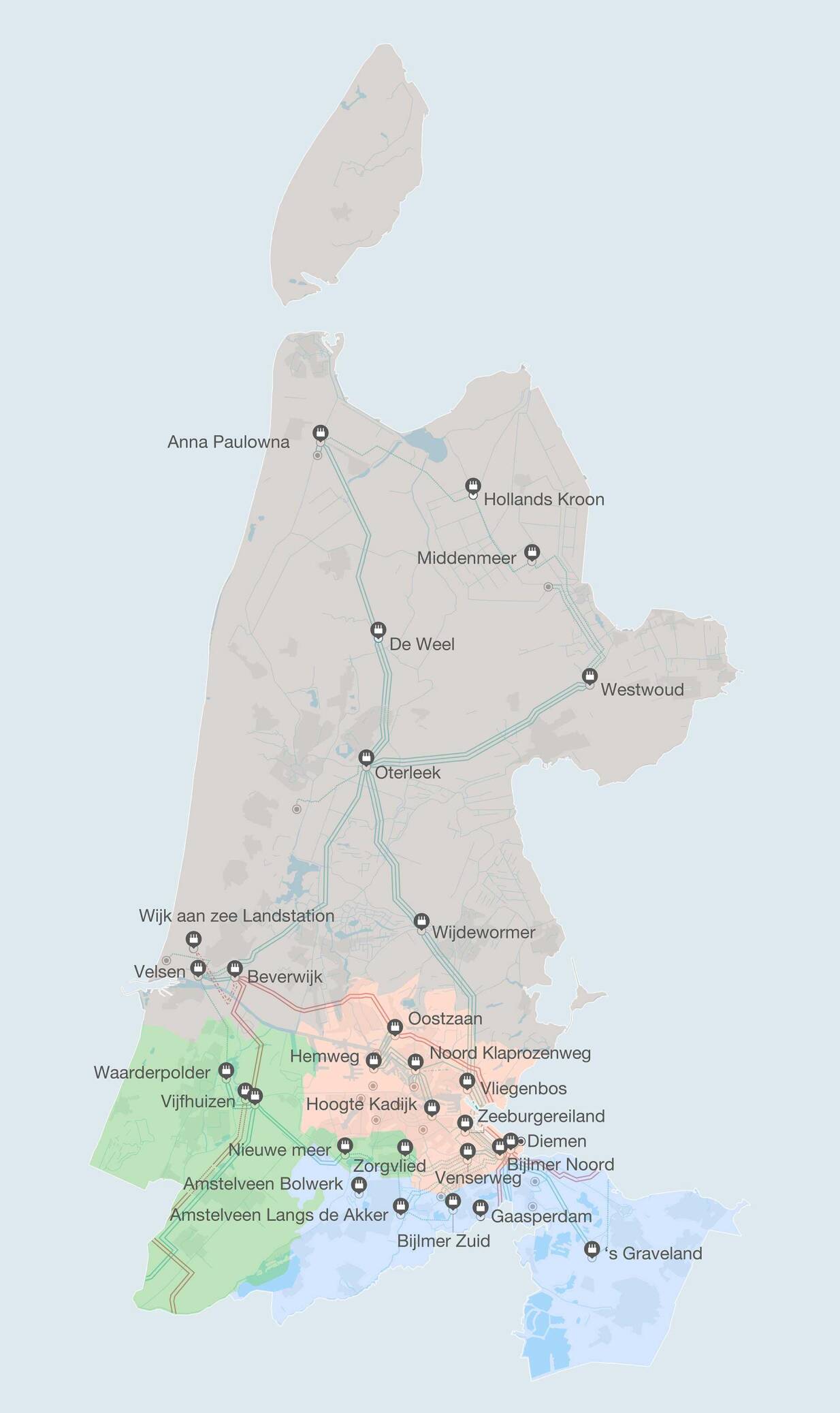

Elke regio in Noord-Holland heeft eigen uitdagingen. Rond Vijfhuizen zijn het voornamelijk datacenters die voor een hoog elektriciteitsverbruik zorgen. Daar zien we vanaf eind 2026 overbelasting ontstaan. In de regio Diemen dreigen vanaf 2028 problemen. In Oostzaan lijkt vooralsnog geen overbelasting te ontstaan. Nieuwe aanvragen belanden daar nu wel weer op een wachtlijst.
Andere maatregelen zijn onder meer netbewuste woningbouw en aansluiting daarvan op een op een collectief warmtenet in plaats van individuele warmtepompen. Ook wijzen we samen met Liander op de noodzaak van netbewust laden van elektrische voertuigen, ofwel langzamer of niet laden tijdens piekuren. Een van de meer technische maatregelen die we onderzoeken is het inzetten van de vluchtstrook op het net voor de allergrootste grootverbruikers die zelf een noodstroomvoorziening hebben.
Grootverbruikers van elektriciteit in Noord-Holland krijgen nu het uitdrukkelijke verzoek flexibel vermogen beschikbaar te stellen. Of te wel: tijdens de piekuren op het elektriciteitsnet minder elektriciteit te gebruiken of leveren, in ruil voor een vergoeding. Als vrijwillige inzet van flexibel vermogen uitblijft, is een verplichting onvermijdelijk. Ook is extra inzet van gascentrales en warmtekrachtkoppelingen nodig om bij oplopende vraag extra elektriciteit te produceren en aan het net te leveren.
Samen met Liander waarschuwden we al eerder voor de overbelasting die de komende jaren dreigt op het elektriciteitsnet in Noord-Holland. Aanvragen voor een nieuwe of zwaardere aansluiting komen inmiddels op een wachtlijst terecht. De impact hiervan is voor bedrijven zeer ingrijpend. Vanaf eind 2026 dreigt echter alsnog overbelasting van het provinciale elektriciteitsnet. Daarom zijn er meer maatregelen nodig.




Samen met overheden wil TenneT deze capaciteitsuitbreidingen zo snel mogelijk realiseren. Volgens de huidige planning is het provinciale elektriciteitsnet tussen 2034 en 2036 overal uitgebreid. Een goede samenwerking tussen de provincie en de netbeheerders is hierbij van groot belang. Desondanks voorzien we dat enkele projecten die in Noord-Holland voor meer netwerkcapaciteit moeten zorgen, vertraging oplopen. De gevolgen daarvan moeten binnen enkele maanden duidelijk zijn.

Wij, maar ook regionaal netbeheerder Liander, investeren de komende jaren miljarden in het Noord-Hollandse elektriciteitsnet om de capaciteit van het net te vergroten. Zo bouwen we een nieuwe 380.000 volt-verbinding ten noorden van het Noordzeekanaal en nieuwe hoogspanningsstations in Amsterdam-Zuidoost en ten westen van Amsterdam.
Elke regio in Noord-Holland heeft eigen uitdagingen. Rond Vijfhuizen zijn het voornamelijk datacenters die voor een hoog elektriciteitsverbruik zorgen. Daar zien we vanaf eind 2026 overbelasting ontstaan. In de regio Diemen dreigen vanaf 2028 problemen. In Oostzaan lijkt vooralsnog geen overbelasting te ontstaan. Nieuwe aanvragen belanden daar nu wel weer op een wachtlijst.
Andere maatregelen zijn onder meer netbewuste woningbouw en aansluiting daarvan op een op een collectief warmtenet in plaats van individuele warmtepompen. Ook wijzen we samen met Liander op de noodzaak van netbewust laden van elektrische voertuigen, ofwel langzamer of niet laden tijdens piekuren. Een van de meer technische maatregelen die we onderzoeken is het inzetten van de vluchtstrook op het net voor de allergrootste grootverbruikers die zelf een noodstroomvoorziening hebben.
Ondernemers in Noord-Holland zijn uitgenodigd voor een webinar op 1 juli van 15:00 tot 16:00 uur. Tijdens deze onlinebijeenkomst krijgen zij meer informatie over het maatregelenpakket. Opgeven voor dit webinar kan hier.
Samen met Liander waarschuwden we al eerder voor de overbelasting die de komende jaren dreigt op het elektriciteitsnet in Noord-Holland. Aanvragen voor een nieuwe of zwaardere aansluiting komen inmiddels op een wachtlijst terecht. De impact hiervan is voor bedrijven zeer ingrijpend. Vanaf eind 2026 dreigt echter alsnog overbelasting van het provinciale elektriciteitsnet. Daarom zijn er meer maatregelen nodig.
Grootverbruikers van elektriciteit in Noord-Holland krijgen nu het uitdrukkelijke verzoek flexibel vermogen beschikbaar te stellen. Of te wel: tijdens de piekuren op het elektriciteitsnet minder elektriciteit te gebruiken of leveren, in ruil voor een vergoeding. Als vrijwillige inzet van flexibel vermogen uitblijft, is een verplichting onvermijdelijk. Ook is extra inzet van gascentrales en warmtekrachtkoppelingen nodig om bij oplopende vraag extra elektriciteit te produceren en aan het net te leveren.
