Op dit moment is het hoogspanningsnet van de provincies Gelderland en Utrecht en de Flevopolder één geheel. We knippen dit in de toekomst op in vier deelnetten. Elk deelnet krijgt een eigen aansluiting op de landelijke 380.000 volt hoogspanningsring. Hierdoor ontstaat meer capaciteit in de verschillende gebieden en verdwijnt de onderlinge afhankelijkheid van de regio's. Om deze opdeling in vier delen te realiseren is de verzwaring van een viertal bestaande hoogspanningsstations in deze regio cruciaal: Lelystad, Dodewaard, Doetinchem en Breukelen-Kortrijk. Pas als deze in werking zijn kunnen de netbeheerders nieuwe en zwaardere aansluitingen voor partijen op de wachtlijst mogelijk maken. Het opknippen in de vier deelnetten kan echter pas plaatsvinden als er ook een nieuw hoogspanningsstation in Utrecht Noord is gerealiseerd.

Behalve dat de realisatie van het hoogspanningsstation in Utrecht Noord langer duurt dan gepland, schuift ook de opleverdatum van de projecten in Breukelen-Kortrijk en Amersfoort Noord naar achteren. De latere oplevering van deze projecten heeft vooralsnog geen extra impact omdat deze, volgens de huidige planning, nog steeds eerder gereedkomen dan hoogspanningsstation Utrecht Noord.

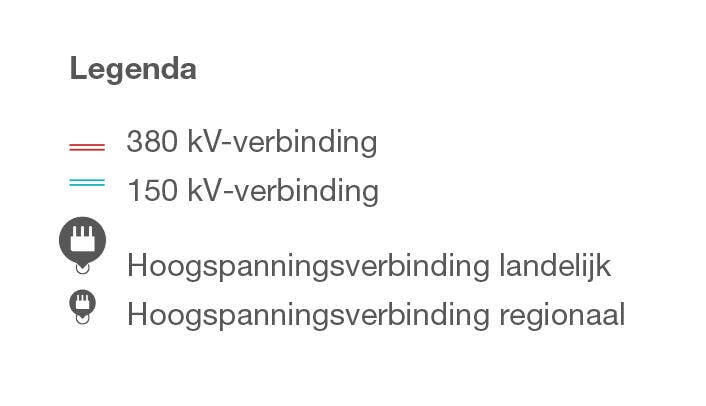

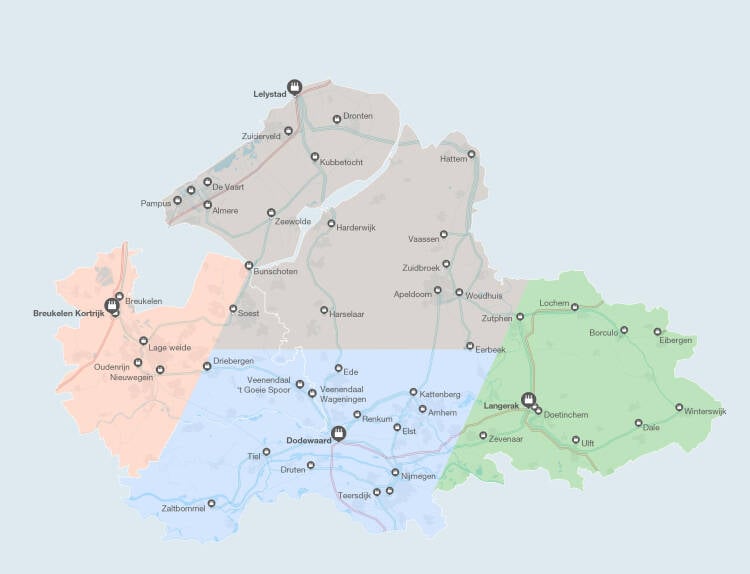

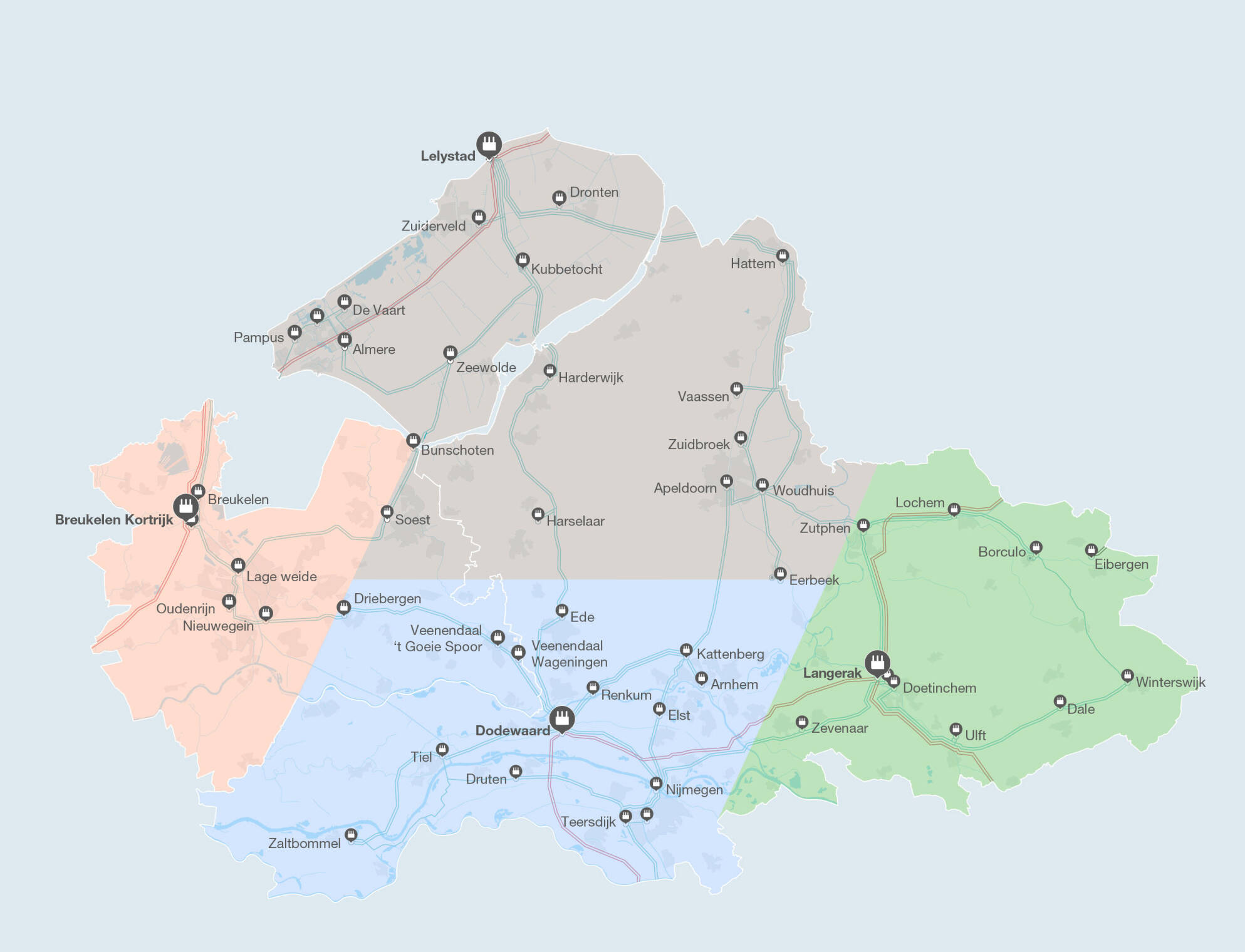

Van 1 naar 4 deelnetten
Meer informatie

Meer informatie over deze vertragingen is te lezen in ons persbericht en op de regiopagina's van Utrecht, Gelderland en Flevoland op onze website.

Huib van Essen
Gedeputeerde provincie Utrecht

‘Het vinden van een geschikte locatie voor een elektriciteitsstation in Utrecht Noord is een zorgvuldig en veelomvattend proces in een complex gebied. We zoeken ruimte voor een hoogspanningsstation ter grootte van ongeveer twaalf voetbalvelden, in een gebied dat gekenmerkt wordt door de aanwezigheid van cultureel erfgoed zoals de Hollandsche Waterlinie, kwetsbare natuur, wonen en andere bestaande infrastructuur. Er worden verschillende onderzoeken gedaan en de bewoners worden betrokken bij de locatiekeuze.

Uit zowel deze onderzoeken als participatie is gebleken dat er een andere kansrijke locatie is voor het station Utrecht Noord, ten westen van de A2. Deze locatie wordt nu toegevoegd aan de participatie en onderzocht.’

Robert Kuik
Directeur netplanning bij TenneT

‘Dit is een buitengewoon teleurstellende boodschap, niet alleen voor ondernemers en organisaties die langer moeten wachten, maar voor de hele regio. De druk op het elektriciteitsnet in dit gebied is al ongekend hoog. We realiseren ons heel goed welke impact dit heeft op de economie, op woningbouw en op de voortgang van de energietransitie. Dit is niet het tempo dat Nederland nodig heeft.

Ondanks intensieve samenwerking met de provincie en gemeenten worden we geconfronteerd met onvoorziene belemmeringen: langdurige procedures, complexe locatievraagstukken en grondverwerving die veel meer tijd kosten dan we willen. We blijven alles op alles zetten om samen met onze partners oplossingen te versnellen.’

Met name het nieuwe hoogspanningsstation dat in Utrecht Noord moet komen is een bottleneck in de planning.

Locatie voor hoogspannings-station Utrecht Noord grote uitdaging
Impact

De komende maanden wordt de nieuwe situatie die ontstaat door deze vertragingen in kaart gebracht. Hierbij worden de laatste inzichten, scenario’s, congestie op onderliggende middenspanningsnetten en ook de verwachte nieuwe data waarop de hoogspanningsstations in bedrijf worden genomen, meegenomen.

Helaas vertragen in het zogenaamde FGU-gebied (Flevopolder, Gelderland en Utrecht) cruciale projecten. Het gevolg is dat de netcongestie in deze regio’s later is opgelost en onze klanten langer moeten wachten op een nieuwe of zwaardere aansluiting. De oplevering van deze cruciale projecten verschuift van 2029 naar 2033, maar kan bij nog meer tegenslagen zelfs oplopen tot 2035.

Langer congestie door vertragingen projecten
Nieuwsbrief netcongestie
Meer informatie

Meer informatie over deze vertragingen is te lezen in ons persbericht en op de regiopagina's van Utrecht, Gelderland en Flevoland op onze website.

Impact

De komende maanden wordt de nieuwe situatie die ontstaat door deze vertragingen in kaart gebracht. Hierbij worden de laatste inzichten, scenario’s, congestie op onderliggende middenspanningsnetten en ook de verwachte nieuwe data waarop de hoogspanningsstations in bedrijf worden genomen, meegenomen.

Huib van Essen
Gedeputeerde provincie Utrecht

‘Het vinden van een geschikte locatie voor een elektriciteitsstation in Utrecht Noord is een zorgvuldig en veelomvattend proces in een complex gebied. We zoeken ruimte voor een hoogspanningsstation ter grootte van ongeveer twaalf voetbalvelden, in een gebied dat gekenmerkt wordt door de aanwezigheid van cultureel erfgoed zoals de Hollandsche Waterlinie, kwetsbare natuur, wonen en andere bestaande infrastructuur. Er worden verschillende onderzoeken gedaan en de bewoners worden betrokken bij de locatiekeuze.

Uit zowel deze onderzoeken als participatie is gebleken dat er een andere kansrijke locatie is voor het station Utrecht Noord, ten westen van de A2. Deze locatie wordt nu toegevoegd aan de participatie en onderzocht.’

Op dit moment is het hoogspanningsnet van de provincies Gelderland en Utrecht en de Flevopolder één geheel. We knippen dit in de toekomst op in vier deelnetten. Elk deelnet krijgt een eigen aansluiting op de landelijke 380.000 volt hoogspanningsring. Hierdoor ontstaat meer capaciteit in de verschillende gebieden en verdwijnt de onderlinge afhankelijkheid van de regio's. Om deze opdeling in vier delen te realiseren is de verzwaring van een viertal bestaande hoogspanningsstations in deze regio cruciaal: Lelystad, Dodewaard, Doetinchem en Breukelen-Kortrijk. Pas als deze in werking zijn kunnen de netbeheerders nieuwe en zwaardere aansluitingen voor partijen op de wachtlijst mogelijk maken. Het opknippen in de vier deelnetten kan echter pas plaatsvinden als er ook een nieuw hoogspanningsstation in Utrecht Noord is gerealiseerd.

Behalve dat de realisatie van het hoogspanningsstation in Utrecht Noord langer duurt dan gepland, schuift ook de opleverdatum van de projecten in Breukelen-Kortrijk en Amersfoort Noord naar achteren. De latere oplevering van deze projecten heeft vooralsnog geen extra impact omdat deze, volgens de huidige planning, nog steeds eerder gereedkomen dan hoogspanningsstation Utrecht Noord.

Van 1 naar 4 deelnetten

Robert Kuik
Directeur netplanning bij TenneT

‘Dit is een buitengewoon teleurstellende boodschap, niet alleen voor ondernemers en organisaties die langer moeten wachten, maar voor de hele regio. De druk op het elektriciteitsnet in dit gebied is al ongekend hoog. We realiseren ons heel goed welke impact dit heeft op de economie, op woningbouw en op de voortgang van de energietransitie. Dit is niet het tempo dat Nederland nodig heeft.

Ondanks intensieve samenwerking met de provincie en gemeenten worden we geconfronteerd met onvoorziene belemmeringen: langdurige procedures, complexe locatievraagstukken en grondverwerving die veel meer tijd kosten dan we willen. We blijven alles op alles zetten om samen met onze partners oplossingen te versnellen.’

Met name het nieuwe hoogspanningsstation dat in Utrecht Noord moet komen is een bottleneck in de planning.

Locatie voor hoogspannings-station Utrecht Noord grote uitdaging
Langer congestie door vertragingen projecten

Helaas vertragen in het zogenaamde FGU-gebied (Flevopolder, Gelderland en Utrecht) cruciale projecten. Het gevolg is dat de netcongestie in deze regio’s later is opgelost en onze klanten langer moeten wachten op een nieuwe of zwaardere aansluiting. De oplevering van deze cruciale projecten verschuift van 2029 naar 2033, maar kan bij nog meer tegenslagen zelfs oplopen tot 2035.
